ВИСНОВОК ПРО СТАН БУДІВНИЦТВА КАНАЛІЗАЦІЇ

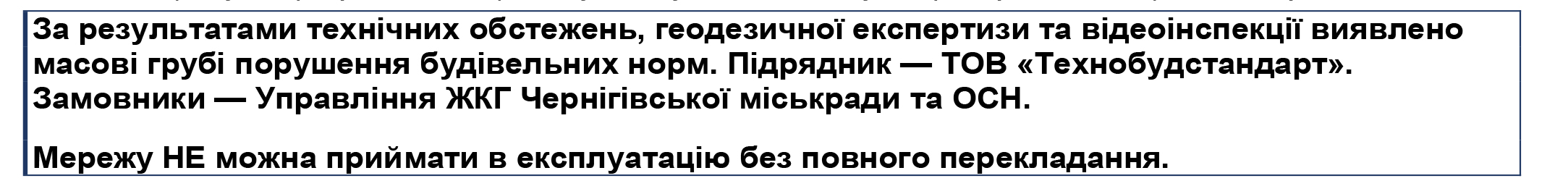

«Будівництво централізованої каналізації вулиць Московська (від будинку № 46 до вулиці Кримської); вулиці Перемоги (від будинку № 13 до вулиці Кримської); вулиці 21 Вересня (від будинку № 21 до вулиці Кримської); вулиці Панаса Мирного (від будинку № 11 до будинку № 24); вулиці Кримської (від будинку № 75 до вулиці Керченської) в м. Чернігові»

ПОРУШЕННЯ №1: ТРУБИ ПРОКЛАДЕНО З НЕПРАВИЛЬНИМ НАХИЛОМ
Каналізація самопливна — вона працює лише завдяки нахилу труби. За нормами (ДБН В.2.5-75:2013) мінімальний ухил — 7–8 проміле. Якщо нахил менший або, тим більше, зворотний — нечистоти просто не течуть, а стоять і засмічують трубу.
Що виявлено на цьому об'єкті:
|
Ділянка |
Порушення |
Наслідок |
|
Ділянка 1 |
Ухил лише 2,2‰ (норма — 7‰) |
Осад у трубі через кілька днів |
|
Ділянка 2 |
Ухил 2,0‰ |
Гарантоване замулення |
|
Ділянка 3 |
Нульовий ухил |
Вода стоїть, не рухається |
|
Ділянка 4 |
Зворотний ухил (труба йде вгору!) |
Труба перетворилась на яму-відстійник |
|
Ділянка 5 |
Зворотний ухил |
Те саме |
|
Ділянка 6 |
Зворотний ухил перед насосом |
Стоки не доходять до насосу |
Результат: (ще до офіційного запуску!) вся мережа вже затоплена та замулена. Промивання каналопромивними машинами допоможе лише на кілька днів — потім засмічення повернеться знову. Єдиний вихід — повне перекладання труб.
ПОРУШЕННЯ №2: ТРУБИ ПРОБИТІ ШМАТКАМИ АСФАЛЬТУ
Пластикові труби (НПВХ) вимагають укладання на пісок і засипки піском — без каменів та уламків. ДБН забороняють включення розміром понад 20 мм поруч із трубою.

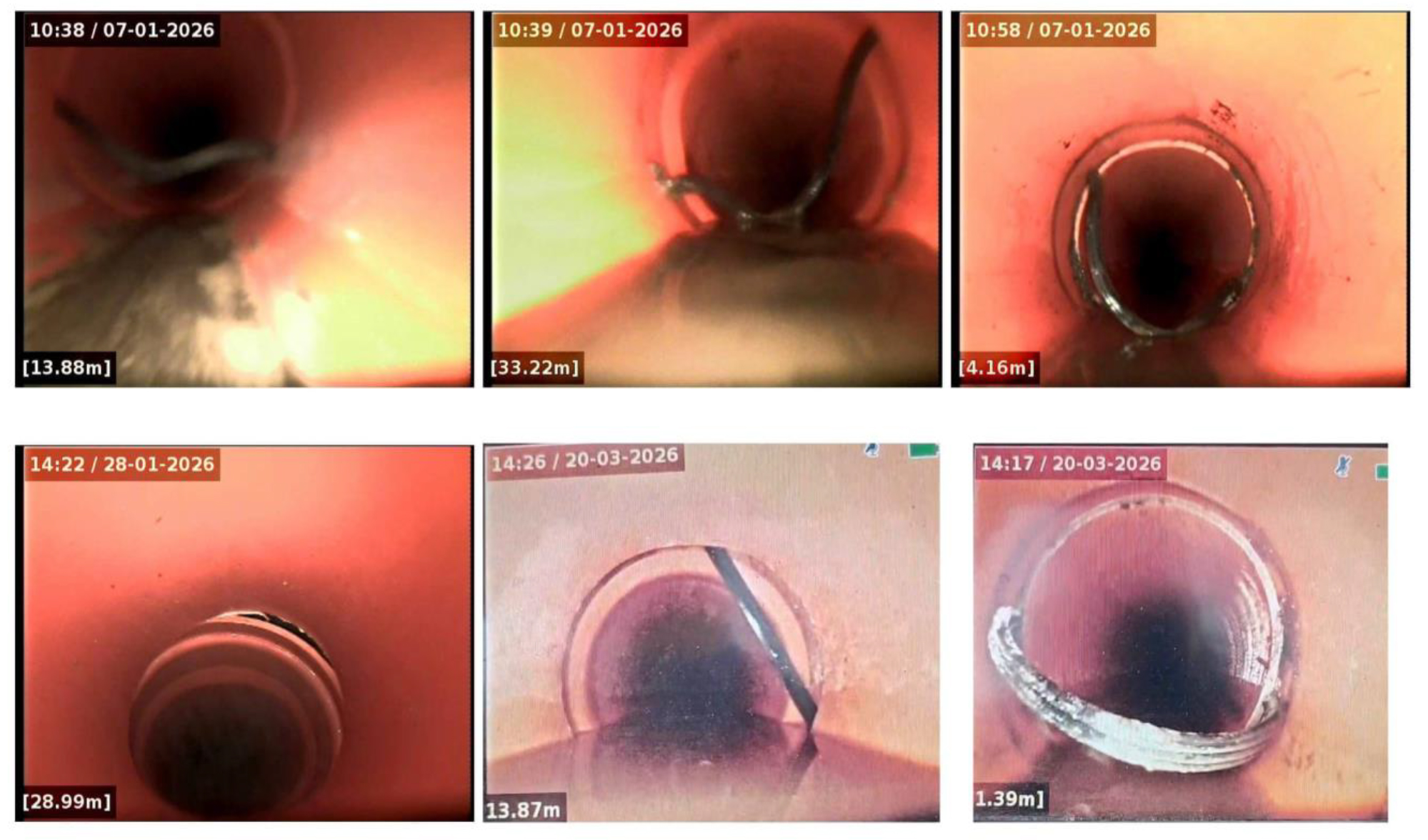

Що зробив підрядник: засипав траншею землею прямо з ковша екскаватора разом із залишками зруйнованого асфальту. На відеоінспекції зафіксовано наскрізний пролом у стінці труби — туди встромився великий шматок асфальту.

Що це означає:
ПОРУШЕННЯ №3: ТРУБИ НЕ З'ЄДНАНІ МІЖ СОБОЮ
На двох ділянках труби просто розійшлися в землі — між ними відкритий розрив. Стоки виливаються безпосередньо в ґрунт.

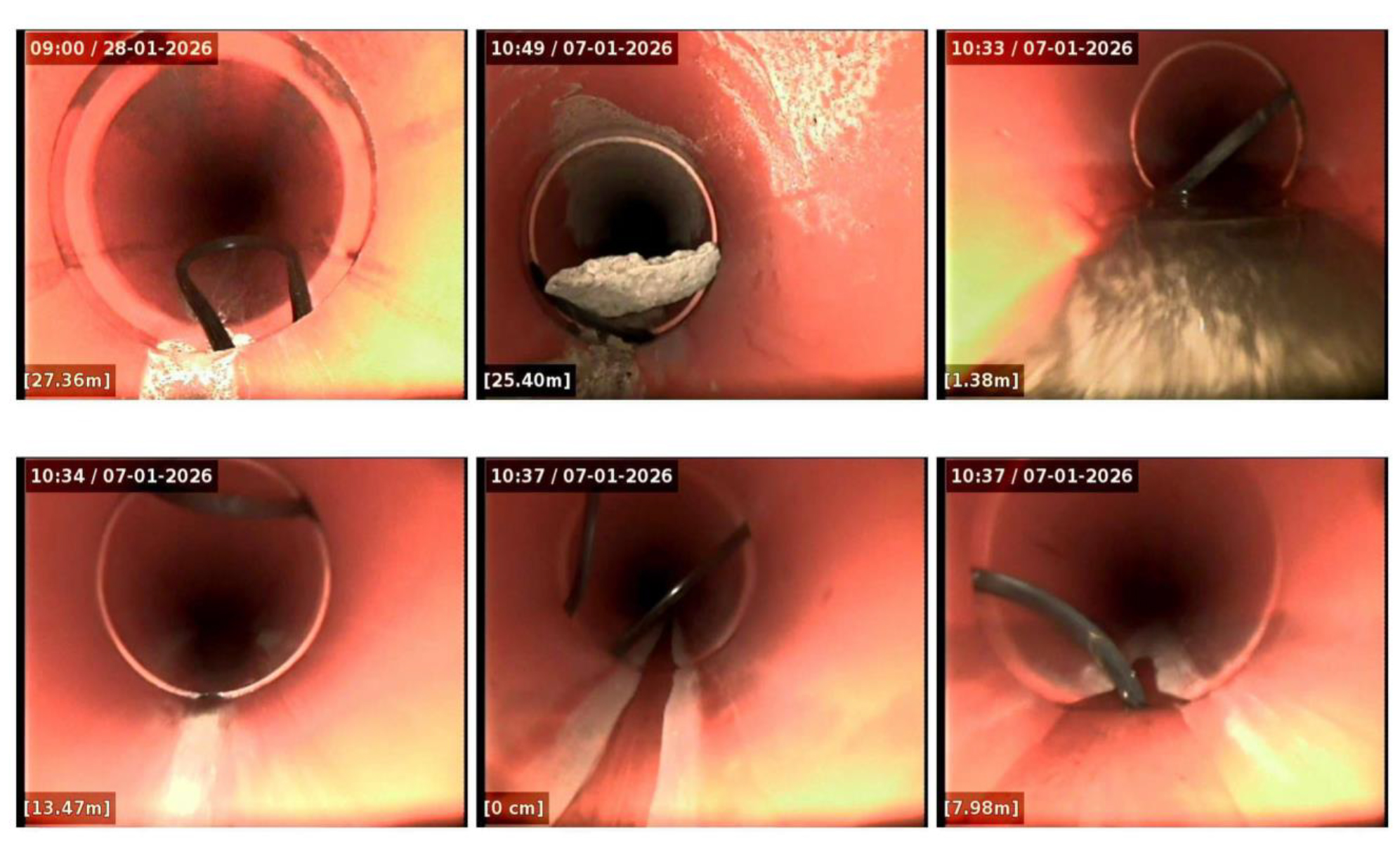

На багатьох інших ділянках гумові ущільнення вивернулися всередину труби. Це сталося тому, що робітники не змастили з'єднання і заштовхали труби ударами ковша екскаватора. Вивернута ущільнююча гума:


ПОРУШЕННЯ №4: КОЛОДЯЗІ ПОБУДОВАНІ З МАСОВИМИ ДЕФЕКТАМИ
На об'єкті 66 оглядових колодязів. Практично кожен має критичні дефекти:
|
Тип дефекту |
Скільки колодязів уражено |
Чим небезпечно |
|
Протікають, затоплені ґрунтовою водою |
27 колодязів |
Вода руйнує конструкцію зсередини |
|
Відсутній або зруйнований лоток (дно) |
18 колодязів |
Нечистоти гниють, виділяють смертельний сірководень H₂S |
|
Зміщені залізобетонні кільця |
3 колодязі |
Небезпека обвалу на ремонтника |
|
Немає або не закріплені драбини |
30 колодязів |
Робітники не можуть безпечно спуститися |
|
Просів асфальт навколо люка |
19 колодязів |
Небезпека для транспорту та пішоходів |
Через відсутність нормальних лотків там накопичуються органічні відходи. Бактерії виробляють сірководень (H₂SO₄), який роз'їдає бетон. Протягом 2–5 років колодязі почнуть обвалюватися під вагою транспорту.
ПОРУШЕННЯ №5: НАСОСНА СТАНЦІЯ (КНС) НЕБЕЗПЕЧНА ДЛЯ ОБСЛУГОВУВАННЯ
Каналізаційна насосна станція здається без документів і в аварійному стані:
ЩО БУДЕ, ЯКЩО ПРИЙНЯТИ МЕРЕЖУ В ТАКОМУ СТАНІ
Сценарій розвитку подій після підключення перших абонентів:
Тиждень–місяць: Мережа засмічується на ділянках зі зворотним ухилом. Стоки не доходять до насосу, переповнюють колодязі і виливаються на поверхню.
3–6 місяців: Стоки з пробитих та розстикованих труб розмивають ґрунт під асфальтом. Під дорогами утворюються порожнини. Дорожнє покриття провалюється — смертельна небезпека для водіїв та пішоходів.
До 1 року: Насосна станція виходить з ладу (каміння знищує насоси). Нечистоти затоплюють вулиці. Постійна аварійна робота каналопромивних машин коштуватиме мільйони гривень.

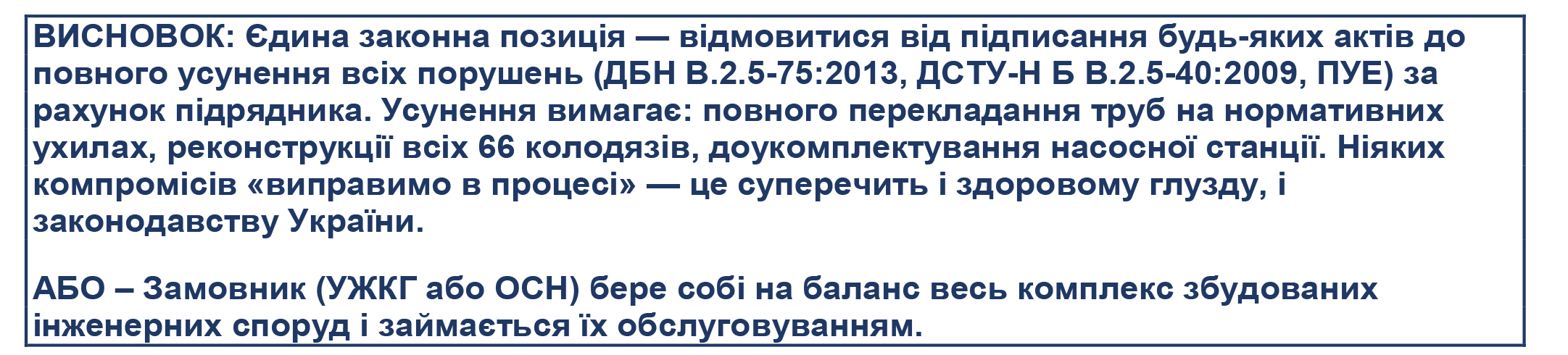

ПРАВОВІ ТА ФІНАНСОВІ НАСЛІДКИ ПРИЙНЯТТЯ МЕРЕЖІ
Якщо КП «Чернігівводоканал» підпише акт прийому-передачі:
